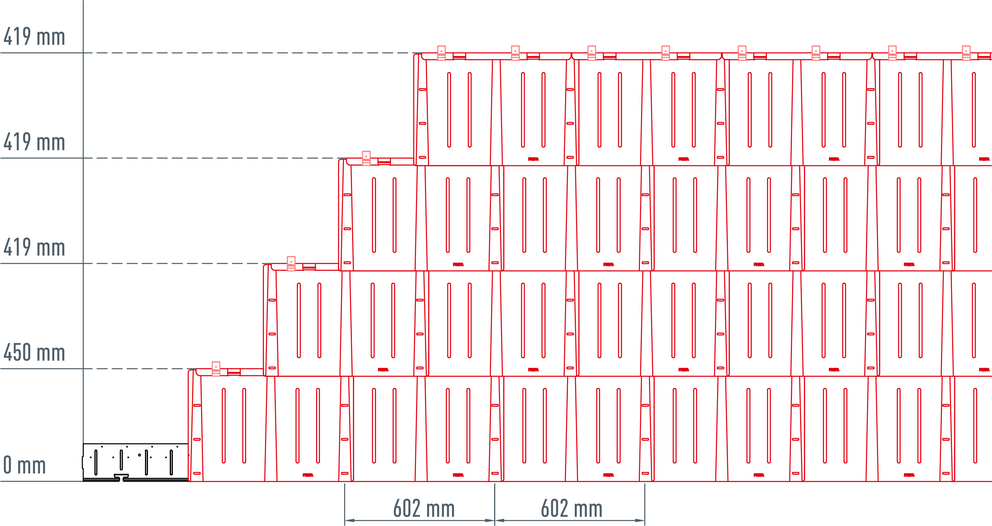

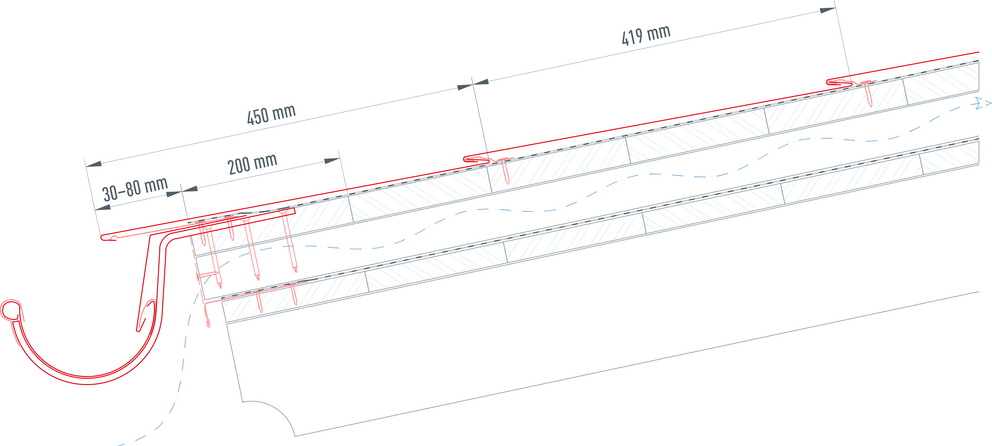

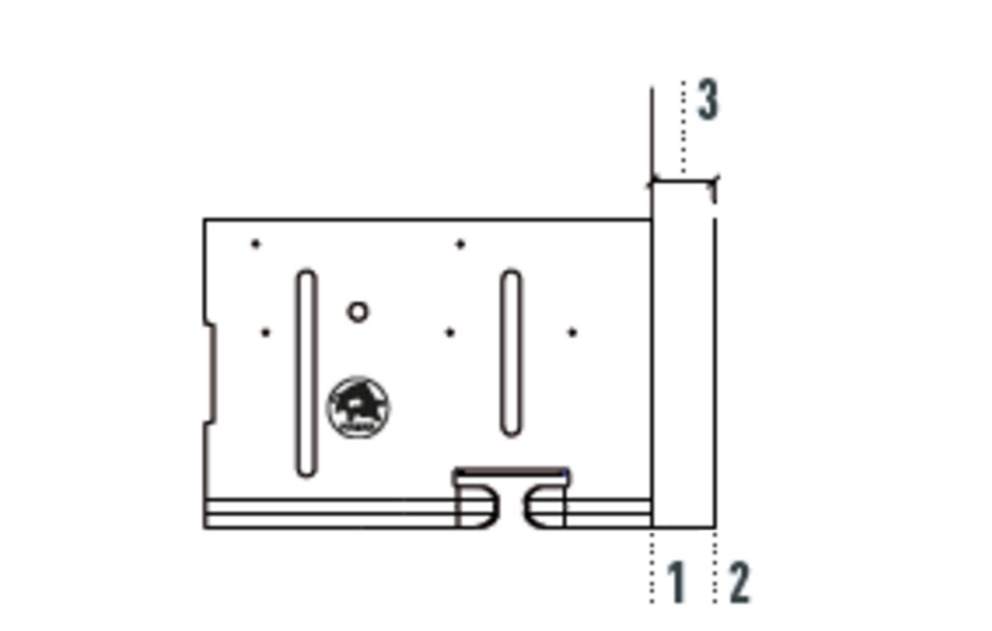

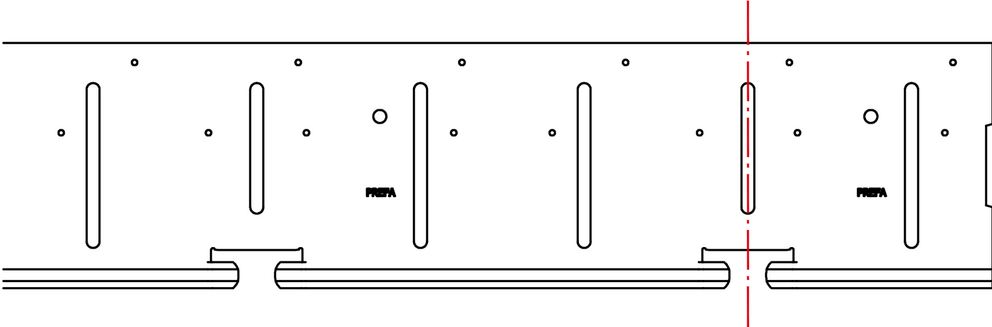

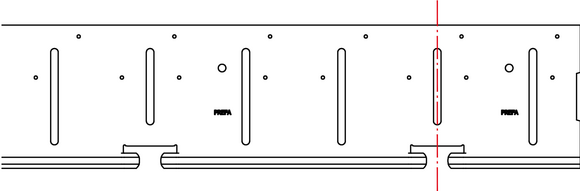

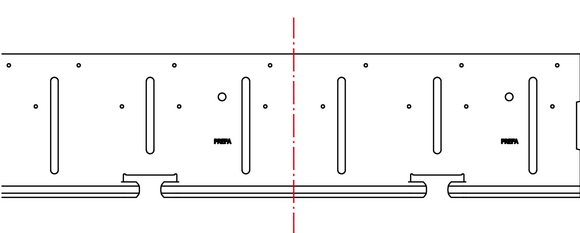

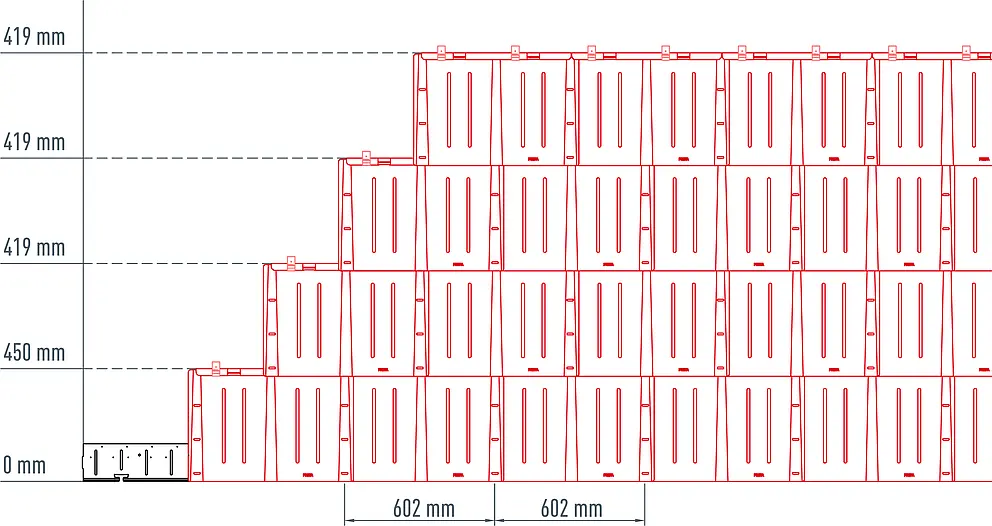

A kezdeti zsinórozás a tetőközéppontnál vagy az oromszegélynél történik. A párkányelem elhelyezését a tervezett fedéselemkisosztáshoz kell igazítani. Az ereszvonalra merőleges derékszögezést vagy a horony közepén (B változat) vagy középen két horony között (A változat) kell elvégezni. A vízszintes zsinórozás mindig 419 mm-re a lemez felső szélétől történik. Az ereszvonalra merőlegesen elvégzendő zsinórosztásnak 301 mm-rel oszthatónak kell lennie. A gyakorlatban a zsinórcsapás 5 lemezenként (1505 mm), ill. 10 lemezenként (3010 mm) történik merőleges irányban. Ügyeljen arra, hogy a zsinórozás teljes hosszában egyenes legyen.
1 PREFA Classic elem visszahajtás |

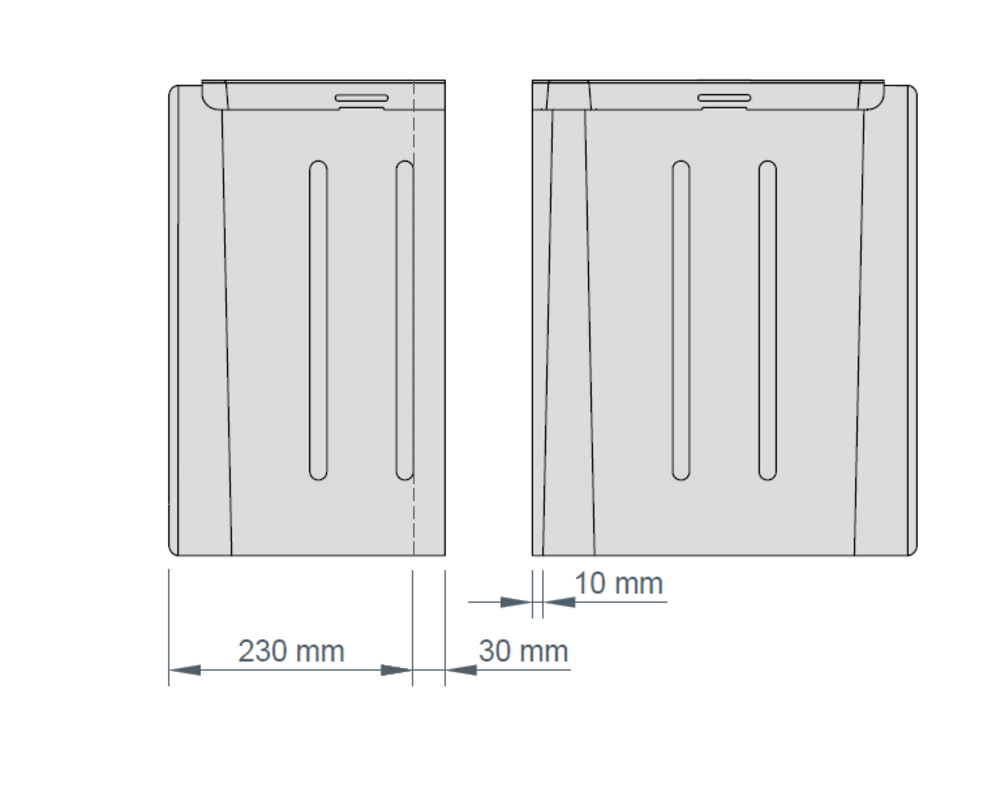

Oromfelhajtás: A vágott élig tartó 30 mm nem eshet egy hullámcsúcsra.
1 Párkányelem PREFA Classic elemhez |
5 teljes deszkázat (min. 24 mm) |
